Skip to content

生态系统

一、跨链与技术栈维度

关键结论

2025 年,多链开发已成为常态。按代码提交统计,开发者多链占比从 2015 年 1 月的 9.8% 提升到 2025 年 12 月的 42.4%;开发活动统计同期从 8.6% 提升到 43.1%。

  • 多链深度继续提升。2025 年人均参与链数从 1.77 升至 1.93;3 条及以上链占比从 15.5% 升至 19.7%;4 条及以上链占比从 8.4% 升至 11.1%。
  • EVM 仍是跨链协作中心。多链开发者中,触达 EVM 生态的占比在 74.8% 至 84.5% 区间;同时,跨 EVM 与非 EVM 的混合开发已成为主流形态之一。
  • 链间共享开发者明显向以太坊汇聚。Top10 生态中,多条链与以太坊重叠比例为本链最高。
  • 跨链组合呈现“头部双链稳定、三链更分散”的结构特征。

1. 多链参与趋势

长期趋势显示,多链占比在 2021 年后加速提升,并在 2024—2025 年稳定在 40% 以上。 2025 年按月观察,多链占比维持在 39.4%—43.4% 区间。 多链占比趋势(2015–2025)

2. 多链深度与链数分布

2025 年开发者仍以单链为主,但多链已接近半数。按全年去重统计:

  • 2 条链:代码提交统计为 24.2%,开发活动统计为 22.8%
  • 3 条链:8.5% / 8.7%
  • 4 条及以上:11.2% / 13.4%

这表明跨链行为已从“尝试参与”走向“并行协作”。 2025 链数分布2025 跨链深度

3. 生态渗透与链间共享

从生态渗透率看,不同链在跨链网络中的角色已经分化:部分生态具备明显的跨链辐射能力,部分生态仍以单链开发为主。 从链间共享矩阵看,开发者流动在头部生态之间高度集中,且普遍向以太坊汇聚。例如 Solana→Ethereum 为 35.0%,Cosmos→Ethereum 为 41.6%;Base 与 Arbitrum 与 Ethereum 的重叠接近 100%。 各链多链占比(Top20)多链渗透率与开发者规模多链渗透率与开发者规模-开发活动统计链间共享开发者比例(Top10)

4. 跨链组合结构

双链组合集中度高,三链组合更分散:

  • 双链 Top10 组合占比:代码提交统计为 67.7%,开发活动统计为 60.4%,HHI 为 0.0647 / 0.0507
  • 三链 Top10 组合占比:30.8% / 28.5%,HHI 为 0.0135 / 0.0125

这意味着双链协作路径更稳定,三链及以上更多体现探索性扩展。 Top5 双链组合月度演化Top10 链组合(3链)Top10 链组合(2链)

5. 技术栈偏好与融合

从多链开发者内部结构看:

  • 混合栈开发者占比 47.8%
  • EVM 单栈占比 33.3%
  • 非 EVM 单栈占比 18.9%

说明跨技术栈协作已是主流工作方式,而非边缘行为。 单栈开发者中,EVM 仍居首,但 SVM、Move 等非 EVM 栈已形成稳定体量。2025 年 12 月:EVM 5,834,SVM 1,548,Move 442,Polkadot 293,Cosmos 250,Other 2,665。 多链开发者技术栈结构(月度)多链技术栈年度结构单栈开发者(月度)EVM 参与度与混合占比(月度)

6. 2025 年关键指标汇总

统计方式2025 去重开发者数2025 多链占比(全年)2025-12 多链占比
代码提交统计71,02343.9%42.4%
开发活动统计121,53145.0%43.1%

7. 结论意义

  • 对生态方:跨链能力已成为开发者吸引与留存的核心变量,单链叙事对增量开发者的解释力在下降。
  • 对基础设施与工具链:支持多链协作、多栈开发、跨链调试的工具将持续受益。
  • 对行业判断:2025 年的开发者行为更接近“跨生态协同网络”,而非“彼此孤立的链内社区”。

二、新兴生态维度

2.1 增长潜力:新崛起生态(开发者 >= 500)

按 2025 年开发者规模门槛(>=500)筛选后,开发者增长排名前列生态如下(2025 相比 2024):

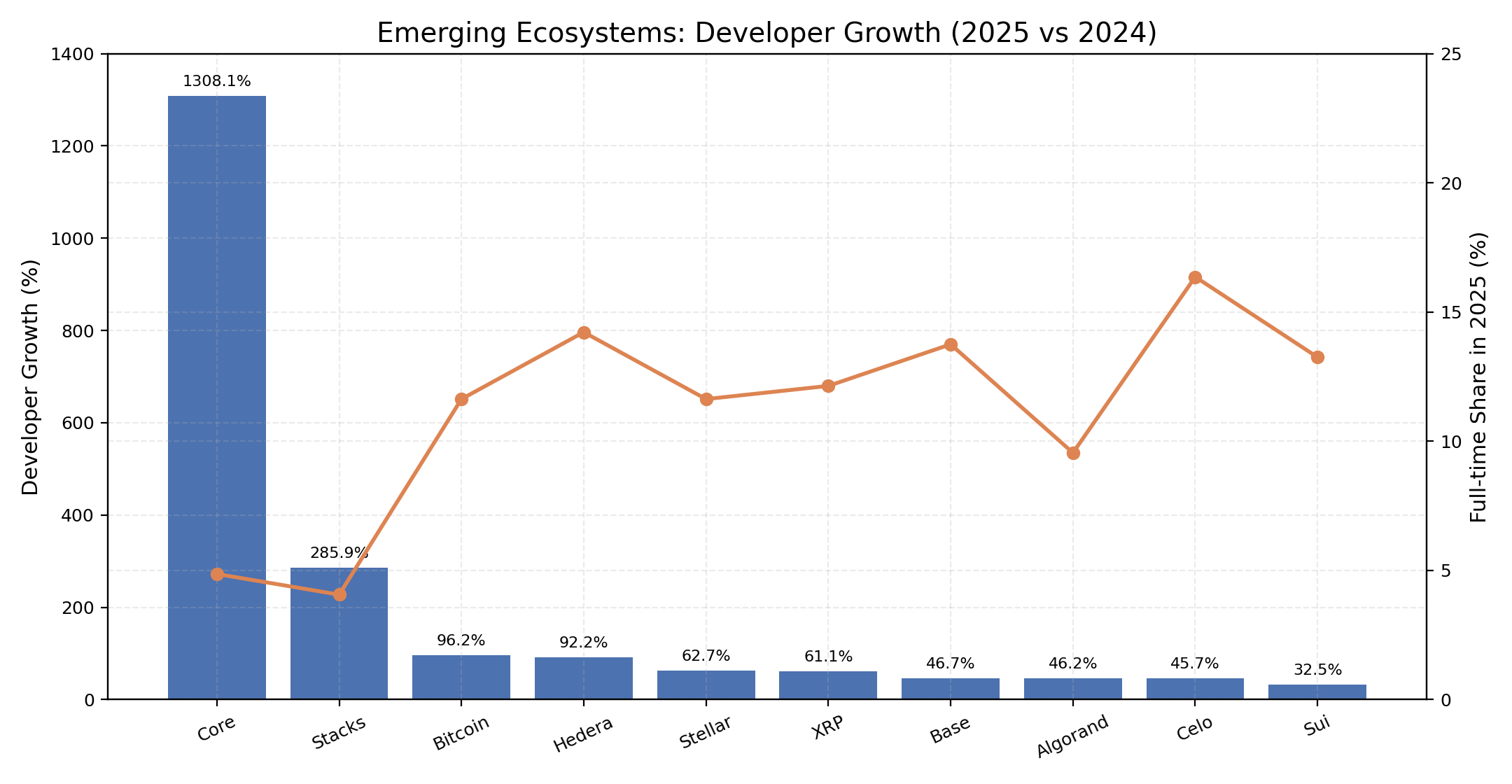

新崛起生态开发者增长(2025 vs 2024)

排名生态2024开发者2025开发者开发者增长率2025全职占比
1Core1361,9151308.09%4.86%
2Stacks7793,006285.88%4.06%
3Bitcoin4,4098,65196.21%11.63%
4Hedera5381,03492.19%14.22%
5Stellar1,3692,22762.67%11.63%
6XRP53285761.09%12.14%
7Base4,5616,69246.72%13.75%
8Algorand7161,04746.23%9.55%
9Celo1,3341,94445.73%16.36%
10Sui2,6553,51832.50%13.25%

这组结果说明,开发者增速与投入深度并不总是同步。CoreStacks 增长最快,但 2025 全职占比仍在 5% 左右;CeloHedera 的增速虽然低于头部,但全职占比更高,增长稳定性更好。Base 代表了另一类路径:在较大基数上继续扩张,增速不极端但贡献体量大。

2.2 分类排名

按“总体开发者增长”排名(Top 10):

  • CoreStacksBitcoinHederaStellarXRPBaseAlgorandCeloSui

按“全职开发者增长”排名(Top 10,2025 对比 2024):

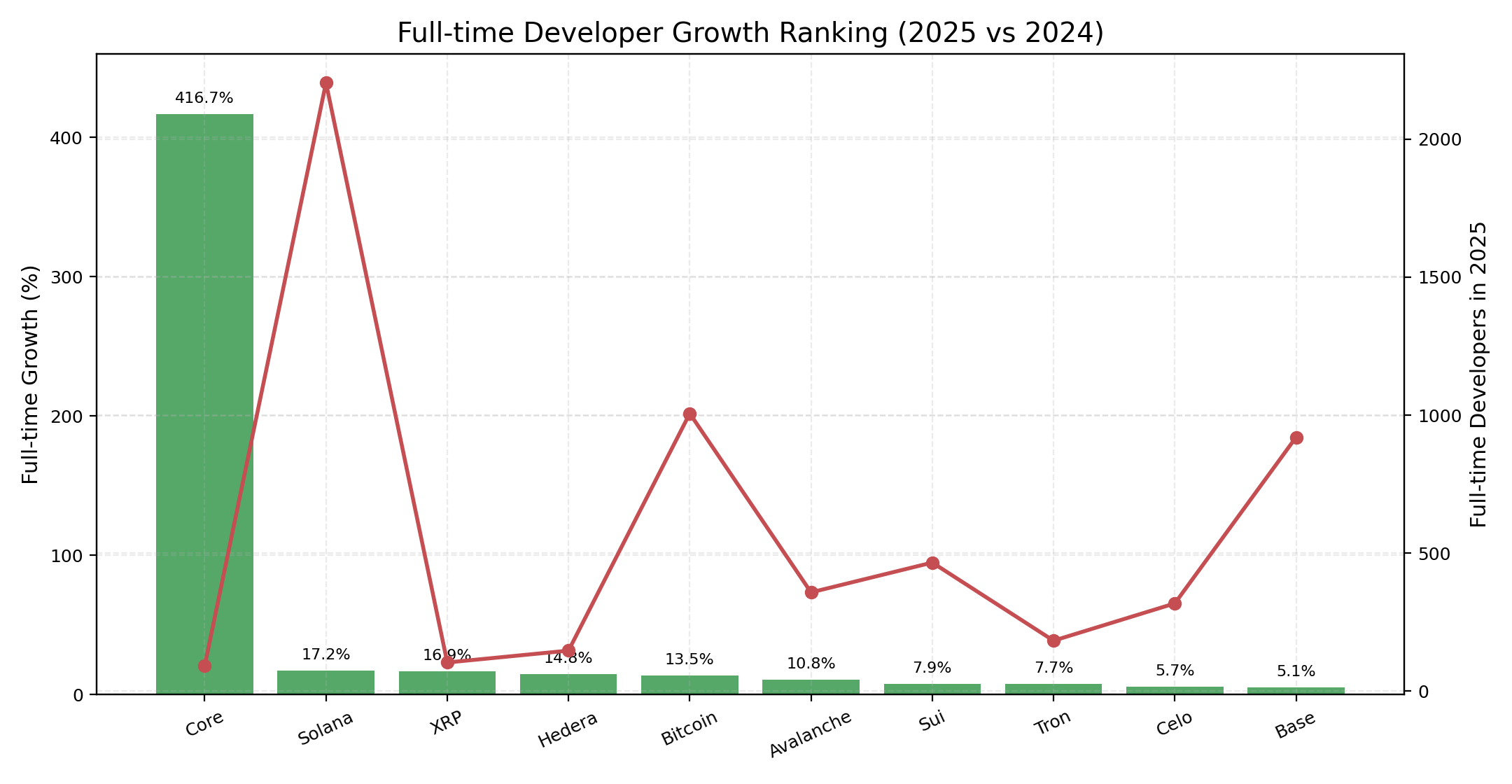

全职开发者增长排名(2025 vs 2024)

排名生态2024全职2025全职全职增长率
1Core1893416.67%
2Solana1,8812,20417.17%
3XRP8910416.85%
4Hedera12814714.84%
5Bitcoin8861,00613.54%
6Avalanche32335810.84%
7Sui4324667.87%
8Tron1701837.65%
9Celo3013185.65%
10Base8759205.14%

这里的排名说明“总量增长”和“全职增长”已经分叉。Solana 在规模扩大的同时全职人数继续上升,属于少数两端都改善的生态;Core 的同比非常亮眼,但当前仍是“高增速、低全职占比”结构,后续应继续跟踪其留存与持续贡献。

补充指标(样本整体):

  • 样本生态数:36;其中同比增长生态:2466.67%)。
  • 样本中位开发者增速:17.65%
  • 增长组平均全职占比:15.11%;非增长组:19.84%

三、生态间关联维度

3.1 开发者共享:主流生态重合度与流动趋势

2025 年主流生态(Top10)共享关系中,Jaccard 重合度 Top5:

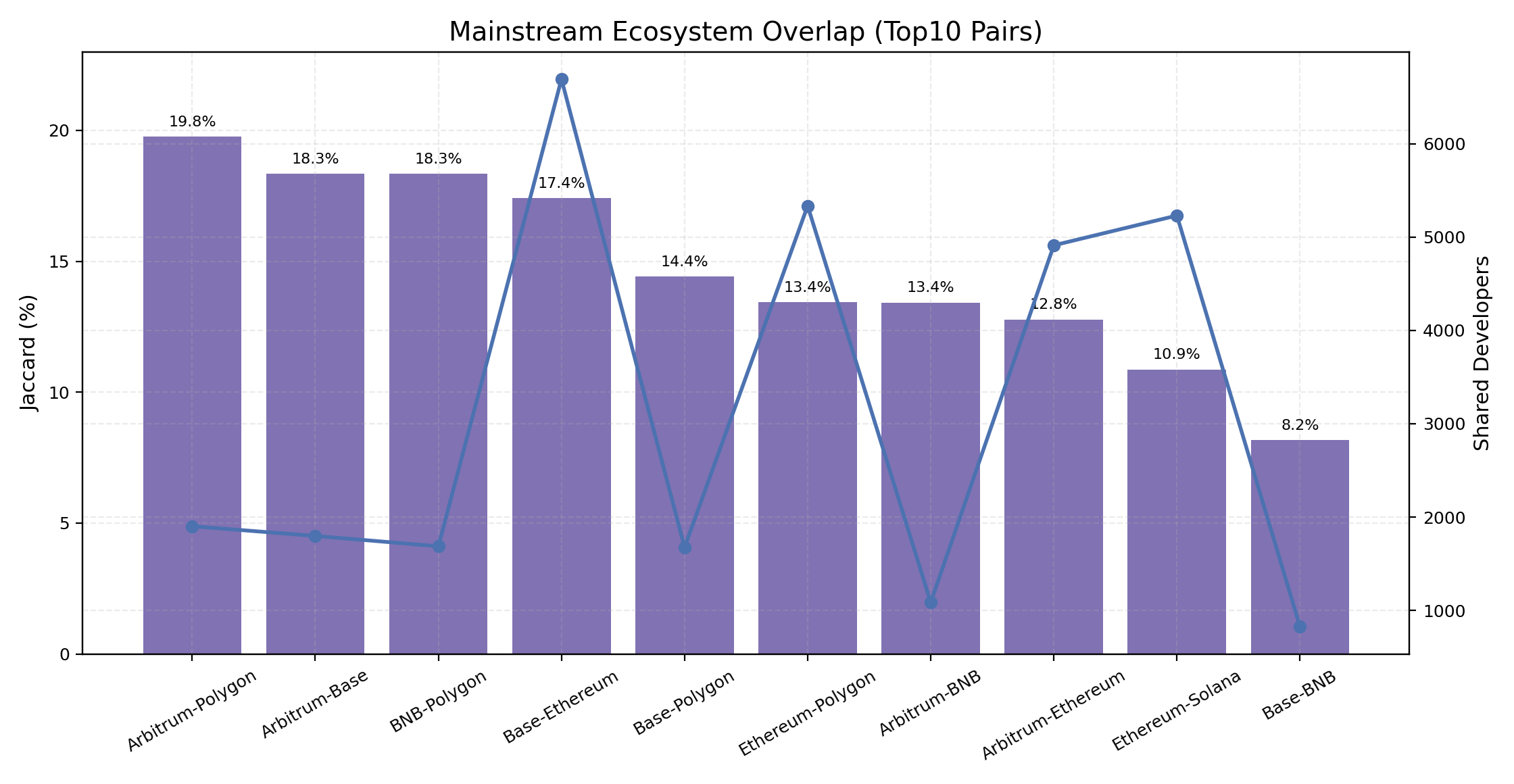

主流生态共享重合度(Top10 生态对)

排名生态对交集开发者Jaccard
1Arbitrum ↔ Polygon1,90219.76%
2Arbitrum ↔ Base1,79818.34%
3BNB Chain ↔ Polygon1,68718.34%
4Base ↔ Ethereum6,69217.41%
5Base ↔ Polygon1,67614.41%

重合矩阵显示,开发者共享主要集中在 EVM 主链与 L2 之间。Base -> EthereumArbitrum -> Ethereum 的单向重合率都为 100%,说明 L2 开发者普遍同时覆盖 Ethereum。Top10 两两组合共 45 对,整体平均 Jaccard 为 6.28%,但前 5 对平均达到 17.65%,并贡献了总交集开发者的 25.00%,头部集中明显。

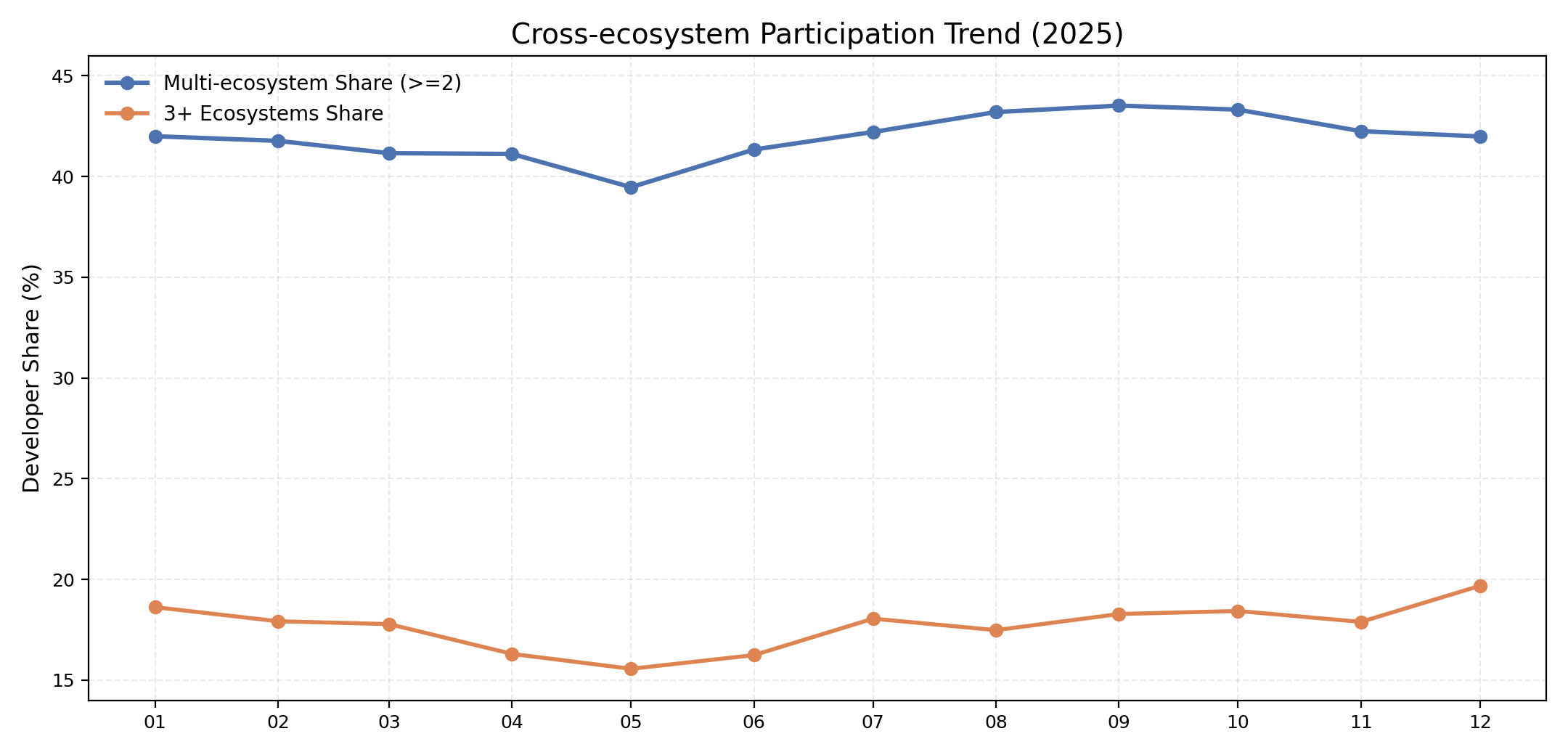

跨生态开发者频率(2025 月度): 跨生态开发者频率趋势(2025)

  • 多生态开发者占比(>=2 生态)全年在 39.47% - 43.52% 间波动,没有出现趋势性下滑。
  • 9-11 月维持在年内高位(43.52% / 43.32% / 42.25%),未出现明显回落。
  • 月均多生态占比 41.94%,接近“每 5 个开发者中约 2 个跨生态协作”。

3.2 技术协同:EVM 生态内留存与跨链协作

EVM 链集合(月留存口径)采用: Ethereum, Base, Arbitrum, Polygon, Optimism, BNB Chain, Avalanche, Linea, zkSync, Celo, Gnosis Chain, Scroll, Fantom, Aurora, Core

EVM 链 M+1 开发者留存率(2025-01 至 2025-11 均值)Top5:

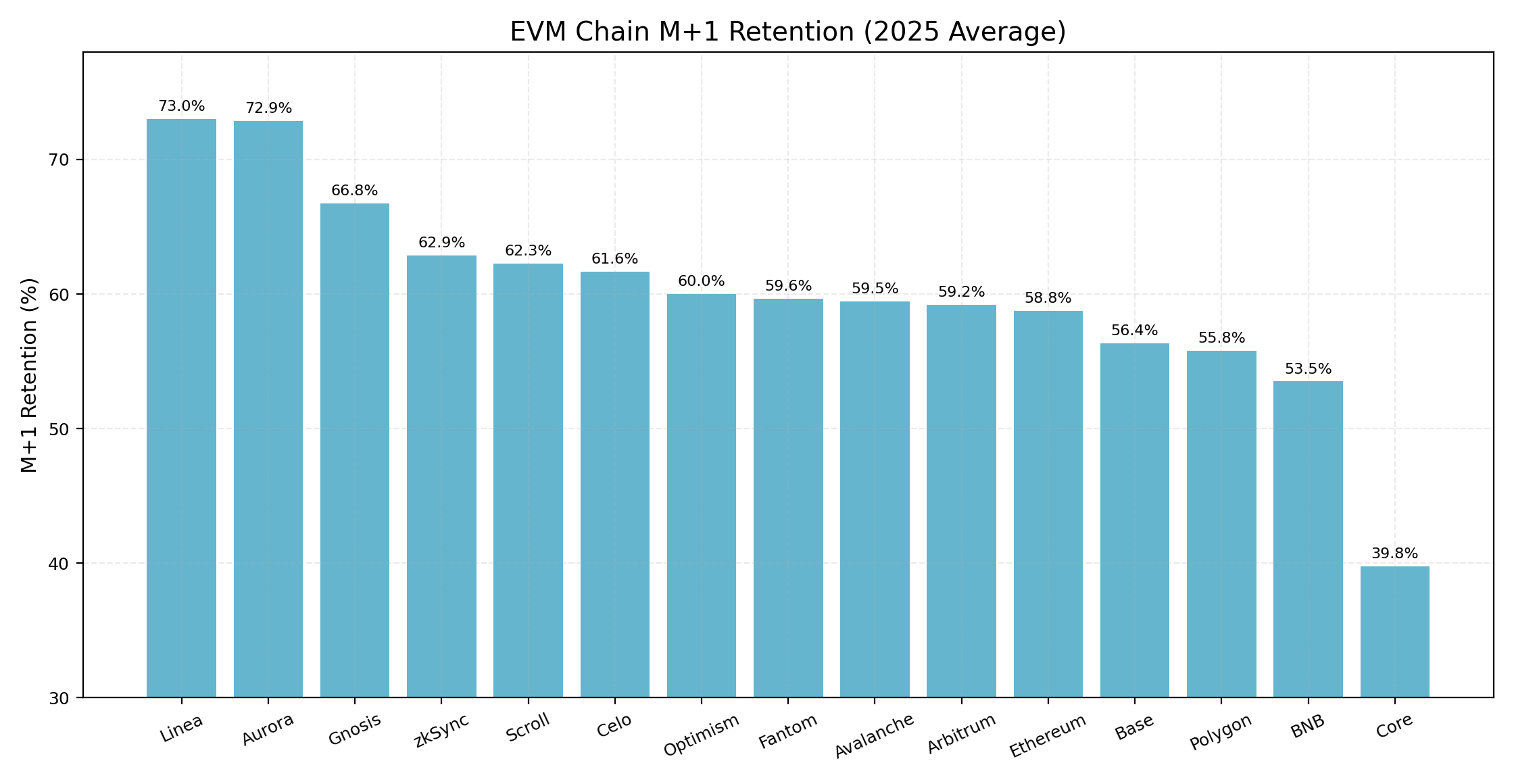

EVM 链次月留存率(2025 平均)

排名平均次月留存率平均月活开发者
1Linea73.00%331.8
2Aurora72.86%233.7
3Gnosis Chain66.75%174.4
4zkSync62.87%325.7
5Scroll62.28%202.0

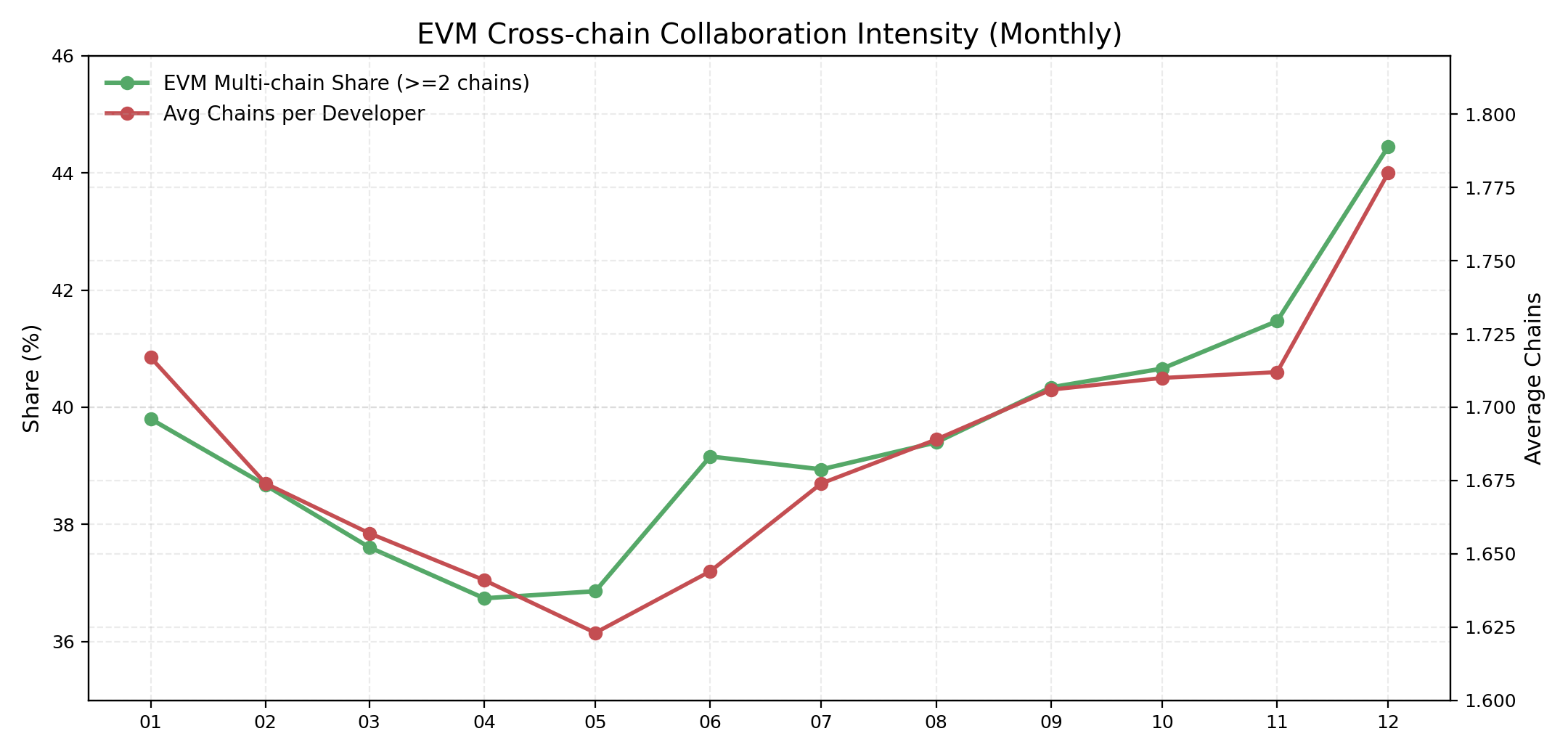

EVM 跨链协作强度(按月,开发者在 EVM 中参与 >=2 链): EVM 跨链协作强度(月度)

  • 2025-01:39.80%
  • 2025-06:39.16%
  • 2025-09:40.34%
  • 2025-12:44.45%(年内高位)

EVM 内协作强度在年内抬升:多链参与占比从 39.80% 提高到 44.45%,人均触达链数从 1.7171.780。留存方面,LineaAurora 处于高位,Core 波动更大,仍在扩张期。

补充指标(EVM 集合整体):

  • 链级平均 M+1 留存:60.13%(最低 39.76%,最高 73.00%)。
  • 月均 EVM 多链开发者占比:39.51%;月均人均触达链数:1.686
